  • 再传喜报!梧州扶典口西江特大桥完玉成部水中主墩承台浇筑
  • 宣布时间:2016-04-13 16:51:43  泉源:888集团电子游戏  点击数目:

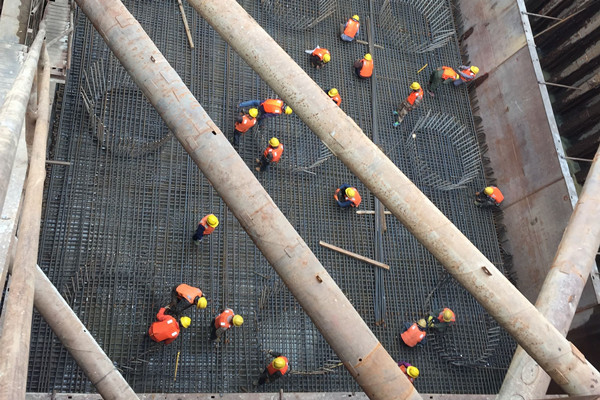

  •             4月9日,,经7个小时一连作业,,梧州扶典口西江特大桥4#墩完成左幅第二层混凝土浇筑,,浇筑方量为420方。。。。。至此,,大桥已完成了所有水中主墩承台施工。。。。。
            扶典口西江特大桥承台、桩基等下构施工受西江流域水位影响极大。。。。。去年受超强厄尔尼诺天气影响,,西江洪水期长达8个月,,使得4#墩、5#墩钢板桩围堰底部被掏空,,围堰失衡、下沉,,围堰底部周围大面积漏水,,极大地增添了围堰施工难度,,拖慢了4#墩、5#墩的整体施工进度。。。。。为推进施工,,项目接纳响应手艺步伐,,对4#墩、5#墩举行围堰底部冲洗处理。。。。。
           以冲洗最严重的4#墩为例,,冲洗处理主要从五方面举行:一是在围堰上方插打钢管桩,,减小湍急河流对围堰底部的直接冲洗,,并沿围堰周围回填约2万方风化土;;;;二是割除原围堰内支持,,焊接钢牛腿及拼装平台,,举行单壁钢围堰拼装下放,,使原来的单壁钢板桩围堰变为双壁钢围堰,,并在双壁围堰隔舱浇筑砼举行封边、堵漏;;;;三是对漏水较大的桩头及边角接纳压浆处理;;;;四是使用高压水枪冲洗桩头及边角泥巴,,举行二次封底垫层砼浇筑;;;;五是在围堰少量漏水处凿导流沟举行排水处理,,把水引向低处,,并用水泵将积水抽出围堰,,最后用钢板将导流沟笼罩,,使承台处于无水施工状态。。。。。
           经由长时间一连作战,,项目施展不平输、不怕苦、不畏难的精神,,解决了4#墩、5#墩受冲洗的浩劫题,,促玉成部水中主墩承台施工的完成。。。。。据悉,,4#墩、5#墩妄想在今年汛期来临前完成3节墩身施工,,将墩身完成至+13m标高(洪水期清静施工水位为11m),,镌汰洪水对工期的影响。。。。。(道桥分公司 黄千倍 文/梧州环城1标各部分供图)
